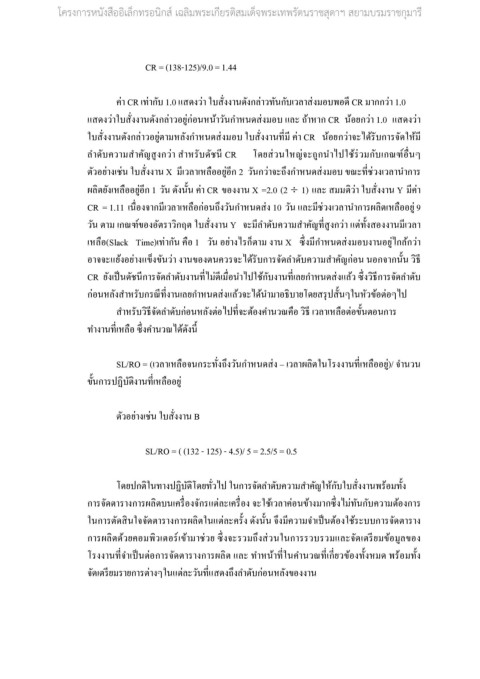

                                     CR = (138-125)/9.0 = 1.44


                              ค่า CR เท่ากับ 1.0 แสดงว่า ใบสั่งงานดังกล่าวทันกับเวลาส่งมอบพอดี CR มากกว่า 1.0

                       แสดงว่าใบสั่งงานดังกล่าวอยู่ก่อนหน้าวันกําหนดส่งมอบ และ ถ้าหาก CR  น้อยกว่า 1.0  แสดงว่า

                       ใบสั่งงานดังกล่าวอยู่ตามหลังกําหนดส่งมอบ ใบสั่งงานที่มี ค่า CR  น้อยกว่าจะได้รับการจัดให้มี
                       ลําดับความสําคัญสูงกว่า สําหรับดัชนี CR   โดยส่วนใหญ่จะถูกนําไปใช้ร่วมกับเกณฑ์อื่นๆ

                       ตัวอย่างเช่น ใบสั่งงาน X  มีเวลาเหลืออยู่อีก 2  วันกว่าจะถึงกําหนดส่งมอบ ขณะที่ช่วงเวลานําการ

                       ผลิตยังเหลืออยู่อีก 1 วัน ดังนั้น ค่า CR ของงาน X =2.0 (2  1) และ สมมติว่า ใบสั่งงาน Y มีค่า

                       CR = 1.11 เนื่องจากมีเวลาเหลือก่อนถึงวันกําหนดส่ง 10 วัน และมีช่วงเวลานําการผลิตเหลืออยู่ 9

                       วัน ตาม เกณฑ์ของอัตราวิกฤต ใบสั่งงาน Y  จะมีลําดับความสําคัญที่สูงกว่า แต่ทั้งสองงานมีเวลา
                       เหลือ(Slack Time)เท่ากัน คือ 1  วัน อย่างไรก็ตาม งาน X  ซึ่งมีกําหนดส่งมอบงานอยู่ไกล้กว่า

                       อาจจะแย้งอย่างแข็งขันว่า งานของตนควรจะได้รับการจัดลําดับความสําคัญก่อน นอกจากนั้น วิธี

                       CR  ยังเป็นดัชนีการจัดลําดับงานที่ไม่ดีเมื่อนําไปใช้กับงานที่เลยกําหนดส่งแล้ว ซึ่งวิธีการจัดลําดับ
                       ก่อนหลังสําหรับกรณีที่งานเลยกําหนดส่งแล้วจะได้นํามาอธิบายโดยสรุปสั้นๆในหัวข้อต่อๆไป

                              สําหรับวิธีจัดลําดับก่อนหลังต่อไปที่จะต้องคํานวณคือ วิธี เวลาเหลือต่อขั้นตอนการ

                       ทํางานที่เหลือ ซึ่งคํานวณได้ดังนี้


                              SL/RO = (เวลาเหลือจนกระทั่งถึงวันกําหนดส่ง – เวลาผลิตในโรงงานที่เหลืออยู่)/ จํานวน

                       ขั้นการปฏิบัติงานที่เหลืออยู่



                              ตัวอย่างเช่น ใบสั่งงาน B




                                     SL/RO = ( (132 - 125) - 4.5)/ 5 = 2.5/5 = 0.5


                              โดยปกติในทางปฏิบัติโดยทั่วไป ในการจัดลําดับความสําคัญให้กับใบสั่งงานพร้อมทั้ง

                       การจัดตารางการผลิตบนเครื่องจักรแต่ละเครื่อง จะใช้เวลาค่อนข้างมากซึ่งไม่ทันกับความต้องการ
                       ในการตัดสินใจจัดตารางการผลิตในแต่ละครั้ง ดังนั้น จึงมีความจําเป็นต้องใช้ระบบการจัดตาราง

                       การผลิตด้วยคอมพิวเตอร์เข้ามาช่วย ซึ่งจะรวมถึงส่วนในการรวบรวมและจัดเตรียมข้อมูลของ

                       โรงงานที่จําเป็นต่อการจัดตารางการผลิต และ ทําหน้าที่ในคํานวณที่เกี่ยวข้องทั้งหมด พร้อมทั้ง

                       จัดเตรียมรายการต่างๆในแต่ละวันที่แสดงถึงลําดับก่อนหลังของงาน
